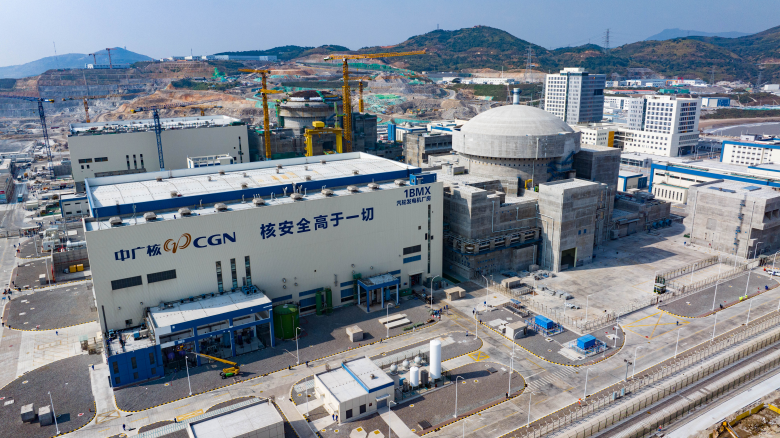

温都讯 中广核浙江三澳核电项目1号机组首次核燃料装载工作于12月24日正式启动。当晚,随着第一组核燃料组件顺利装入堆芯,这标志着该机组正式进入主系统带核调试阶段。
在装料准备阶段,三澳核电项目工程生产大团队深入协同、高效联动,在确保安全质量的前提下,对照“执照申请文件提交”和“国八条”检查要求,对标商运成熟电厂标准,持续攻坚,推动现场具备高质量装料条件。
“此次装料需完成共计177组燃料组件的安装,预计持续79小时完成。其中每个组件均须精准装入堆芯指定位置,定位偏差须控制在1毫米以内。”项目工作人员介绍,在装料完成后,将严格遵守“安全第一、质量第一、追求卓越”的基本原则,持续做好后续热停平台试验、临界、冲转等重要工作,确保机组按计划高质量投产。
据悉,浙江三澳核电项目位于温州市苍南县,是全国首个民营资本参股的核电项目。项目规划建设6台百万千瓦级“华龙一号”核电机组,预计总投资额约1200亿元。6台机组全部商运后,每年将为浙江省乃至长三角区域提供清洁能源超540亿千瓦时,减少标煤消耗1600余万吨、减碳5100余万吨。
